从信任到陷阱:一封邮件,让开发项目陷入困境——写给所有在澳洲聘请建筑商做装修或开发工程的投资者丨创富实战(组图)
不是所有的坑,都是张牙舞爪的深渊。
有些,是你一脚踩进去之后,
才发现自己早已身陷其中。
而那些引你入局的人,
可能正是你最信任的承建商。

我以为自己
遇到了“靠谱的承建商”
01
这个承建商并不是随机找的。
他口碑极好,做过大项目,价格公道、效率高。
同行推荐、社群好评如潮,我甚至庆幸自己找到了“放心的人”。
但一切,都是从一封“没有正文”的邮件开始崩塌的。
那是一封看起来毫不起眼的邮件。
正文空白,附件是一个Excel表格。
在表格最下方,有一句几乎无人注意的小字:
“This is a payment claim made under the Building and Construction Industry Security of Payment Act.”
十个工作日内不回复?
法律默认你“同意全额付款”。
程序陷阱:
看似合规,其实算计
02
这家承建商以往通过公司财务系统发出的账单,从来没有包含这句话。
以往账单都有两项关键内容:
🔸 附带承建商的法律声明(已支付分包商);
🔸由财务部门发出,而非老板本人邮箱。
这一次——全都不一样。
十个工作日内未回应?
法律会视为你“同意支付全部金额”,承建商可直接提起仲裁或诉讼。
SOPA机制揭秘:
你必须在10天内书面回应
03
SOPA,全称Security of Payment Act(建筑与施工行业付款保障法案)。
本意是防止业主拖欠施工款,保护施工方权益。
但它的关键不是“你欠不欠钱”,而是:
你有没有在规定时限内,按法律格式,书面回应。
收到带有那句话的账单,你必须在10–15个工作日内(视州而定)提交Payment Schedule:
是否同意付款?
同意多少金额?
理由是什么?
如果你没有在时限内回复:
承建商可直接提起裁定或诉讼;
法院会默认你“同意付款”,
不再接受抗辩。
它不是判断对错,而是程序战。
错过时限,你即“程序违约”,即便账单荒谬,也可能被判“默认同意”。

我为什么没有意识到
这封邮件的重要性?
04
你可能会想:
我根本没签字,也没人提醒有10天时限;
邮件没有正文,附件看起来像个进度表,甚至连银行账户都没写
——我怎么会知道它这么严重?
我当时也是这么想的。
这正是陷阱所在。
SOPA不靠恐吓,而靠“你没注意”。
那封邮件既没有提醒,也没有金额说明,只是一句淡淡的声明。
我以为没签字就不算,但在法律逻辑里——
沉默也可能被视为同意。
项目实录:
从信任到反目,仅42天
05
这个项目原计划在2025年中交付,合同规范、条款清晰。

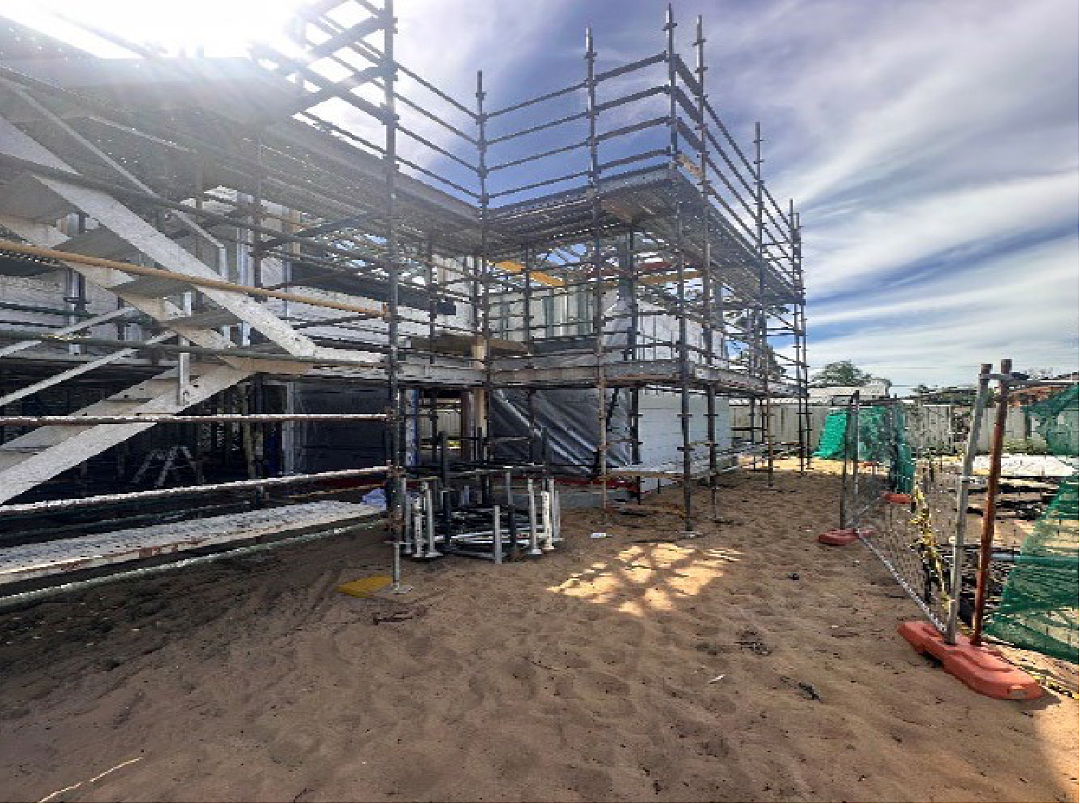

施工初期一切如常。
到2025年初,异常逐渐显现:
项目频繁停工,承建商找各种借口拖延;
进度款催得急,但施工效率越来越差;
分包商更换频繁,质量和一致性急剧下降;
分包商私下抱怨拿不到钱;
承建商回避沟通,反而发来违约警告,指责业主“恶意拖欠”。
然后——那封SOPA付款声明发来。

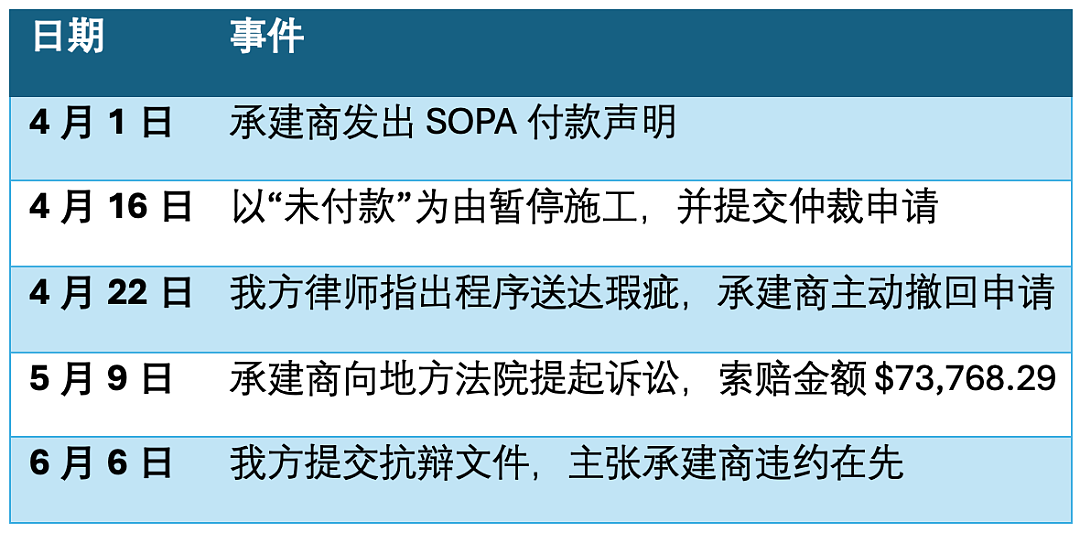

🧩 时间线复盘:
从邮件到诉讼,仅42天

现场经QS(工料测量师)评估:
实际新增工程价值仅$4,753.50;PCA(建筑核准官)报告指出多项结构不合规。
项目因此陷入停滞。
为了自保,我们不得不聘请独立顾问、律师、QS、工程专家——
花费一万多澳元,只为证明那份SOPA账单“不合规”。
而这些,本可以通过一封及时回信避免。
资金黑洞:
你的钱去了哪?
06
调查后发现,承建商在2024年建筑保险额度上升后开始疯狂扩张:
‼️ 同时承接多个项目,甚至自建开发;
‼️ 没有同步扩张施工管理与财务体系;
‼️ 资金被挪用到自有开发项目。
结果:
分包商断供,项目拖延,
旧项目乱象丛生。
你以为自己在支付施工款,实际上,你的钱被用来填别的窟窿。
这就是建筑行业版的“庞氏循环”。
失衡的循环:
当承建商被资金和口碑
逼到绝境
07
在深入调查后,我们还发现了更深层的行业逻辑。
这个承建商并非孤例。
他们最近完成的多个项目,都因严重延误工期,
按合同本应向业主支付liquidated damages(工期延误赔偿金)。
但他们往往找各种理由推脱——
以天气、审批、材料短缺为由,拒绝支付赔偿。
多个业主因此已经起诉他们。
与此同时,承建商拖欠了多家分包商的工钱。
分包商之间口碑传得极快,一传十、十传百——
结果是:
他们越来越难找到愿意接单的工人。
施工现场人手不足、工期延误雪上加霜。
一旦再次延误,他们又要面临违约赔偿。
于是,承建商开始寻找“战略性退出”的理由。
最方便的方式就是——
让业主“看起来有错”。
只要能在程序上制造“业主未按SOPA回应”或“恶意拖欠”的假象,
他们就能合法停工、甩锅、甚至反诉索赔。
这是一种“行业内卷式的自救”——
不是去提升管理或诚信,
而是去研究怎样在法律程序里赢得主动权。

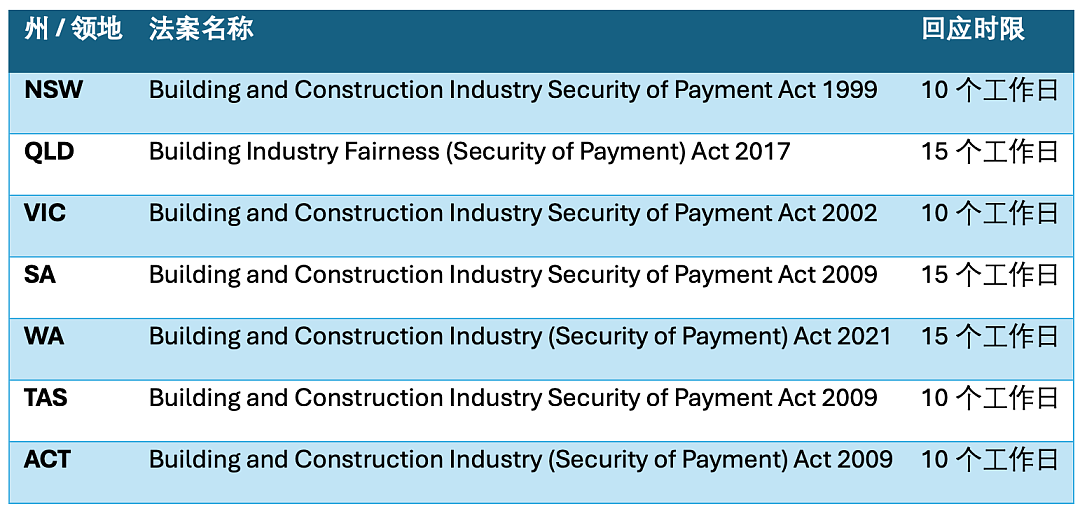

澳洲各州SOPA机制一览

结论:只要账单带那句话,业主必须在10–15个工作日内书面回应,否则视为同意全额付款。
反诉与追偿:
从抗辩到应战
08
承建商起诉后,我们并没有退缩。
2025年6月,我们提交了正式的Defence(抗辩文件),
明确主张:
🔹 承建商的付款声明不具SOPA形式要件;
🔹 承建商弃工在先、无付款基础;
🔹 工程数量与质量严重不符。
随后案件进入证据阶段。
承建商向法院提交了一份Affidavit(宣誓陈述)和证据包,声称那份SOPA账单有效,业主“程序违约”。
为了应对,我们必须逐项回应。
从7月到10月,我们与律师、专家、QS几乎昼夜工作,撰写我们自己的Affidavit 与证据集 ——几十页文字、数百页附件,只为证明一件事:
那封SOPA邮件,
不合规。
每个细节都可能决定案件走向:日期、发件邮箱、合同条款、文件格式、原告陈述的漏洞和错误……都需要交叉验证、编号、标注、归档。
这是一次全方位的认知升级。
我终于明白,
SOPA不是一句话,
而是一整套程序体系。
它不考验情理,
而是考验谁更懂规则。
目前案件仍在排期中。
我们的目标很清晰:
1️⃣ 让法院认定该SOPA文件不具法律效力;
2️⃣ 承建商弃工在先,不具索赔基础;
3️⃣ 后续再视结果追讨损害赔偿(包括利息、差价、律师费等)。
这一过程的艰辛,让我深刻理解:
法律不是正义的捷径,
而是秩序的考验。
我们将提交了反诉,主张承建商的违约与程序不合规,并追讨相关损失,包括:
🔸 施工拖延导致的额外贷款利息与融资成本;
🔸 新承建商接手的报价差价与返工费用;
🔸 律师与专家报告费用;
🔸 工程停工期间的损失与项目延误造成的机会成本。
我们计划启动Home Building Compensation Fund (HBCF)理赔评估。
若承建商后续出现破产、牌照吊销或失能,HBCF机制可触发理赔。
这是从被动应诉到主动追责的转折点。
我们不只是为自己维权,更希望让行业的灰色地带被照亮。

高频陷阱:
最容易中招的三件事
09
01
邮件陷阱
无正文、仅附件,一句SOPA声明,让人误以为是普通施工文件。
02
账单变形
承建商突然弃用原财务系统,改用私人邮箱发账单。
03
注意力分散
SOPA邮件往往夹在施工图纸、材料沟通中,且深夜发送,极易被忽略。
这不是诈骗,而是程序。
合法、隐蔽、精准。
投资人自保清单
10
📌 签合同前
律师审合同,重点核查SOPA条款、违约机制。
📌 施工中
每封承建商邮件都留档。
所有进度款必须配合分包商付款证明。
定期请独立顾问做质量抽检。
📌 付款流程
确认三件事:①施工验收完成;②分包商已付款;③保险仍有效。
对任何账单,均在法定时间内以书面形式回复是否同意及理由。
📌 出现异常
不拖延、不息事宁人。
所有沟通保留书面记录。
立即咨询律师、保全证据。

结语:
你可以不怕,但不能不懂
11
在澳洲做投资建房,承建商是你最重要的合作伙伴,也是最可能变成对手的人。
我曾以为“信任 + 合同 + 纪律”足够安全,后来才发现——
最危险的,
不是承建商不守规矩,
而是他们太懂规矩。
他们懂得用SOPA设局、用违约函反客为主,让你在程序上“自投罗网”。
你可以不懂法律术语,但你必须知道什么是Payment Schedule。
你可以不是承建商,但你必须比承建商更懂程序。
别让一句话击穿整个项目,别因为一个附件损失几十万。
写在最后:
让这次踩雷有价值
12
我写下这篇文章,是希望后来的投资者能少走弯路。
在澳洲的建筑行业,懂规则,才是真正的安全感。
